昼夜抢修 九寨沟震区国家电网受损设施全部恢复送电

2017-08-14 | 编辑:中机教育网 | 来源:国家电网公司 | 浏览量:

    8月10日22时30分,随着调度人员一声令下,开关合闸,110千伏九寨沟变电站恢复送电,这标志着九寨沟地震中受损的国家电网公司所属线路和变电站全部恢复送电。

  2017年8月8日晚,九寨沟发生7.0级地震,造成阿坝电网110千伏川九线停运,九寨沟变电站主变压器报废,站内80%开关刀闸断裂损毁,同时35千伏南黄线停运。黄龙景区及周边1900余户居民客户停电,九寨沟景区和县城失去主要供电电源。

  8月8日晚,国家电网抢修人员第一时间挺进震区

  110千伏九寨沟变电站位于九寨沟县漳扎镇甘海子村,地处地震核心区。由于受损严重,110千伏主变短时间内难以修复,必须采用临时变压器,代替原有主变。经过对几个方案的反复权衡,指挥部很快确定了恢复供电的方案:从松潘35千伏城南变电站紧急调拨一台35千伏主变,替代九寨沟变电站原有110千伏主变的功能;110千伏川九线改为降压运行,由松潘县110千伏川主寺变电站送电到九寨沟变电站,再通过修复后的九火线,为受灾地区供电。

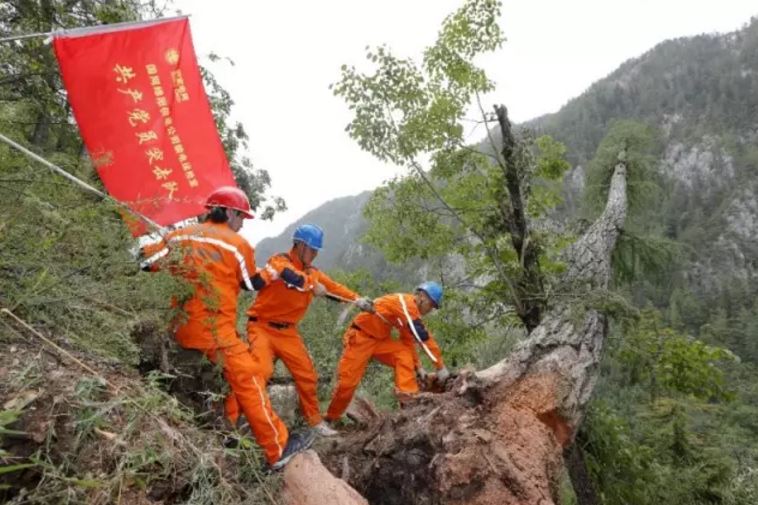

  抢修人员徒步经过滑坡体,处理倒伏树木,清除线路障碍

  8月10日是恢复送电的关键一天。当天清晨,经过一天的道路抢通,110千伏九寨沟变电站备用主变几经周折运送到了九寨沟变电站。恢复送电的条件具备了!

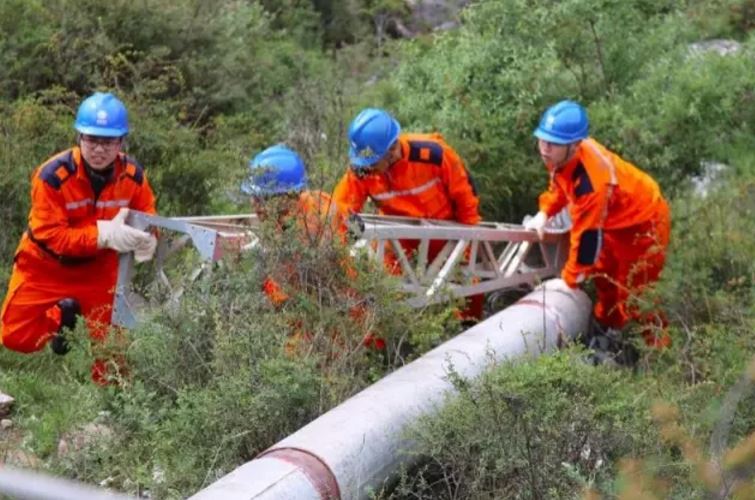

  开辟山路小道,人工运送设备

  坐镇110千伏九寨沟变电站指挥抗震救灾工作的国网四川电力董事长石玉东下了“死命令”:变压器已经运达,不能因人为因素耽搁送电,务必于当天完成九寨沟变电站临时变压器吊装和安装调试,并恢复送电!务必于当天抢通35千伏南黄线,恢复向黄龙景区及附近居民客户送电!

  抢修人员在受损的变电站忙碌着

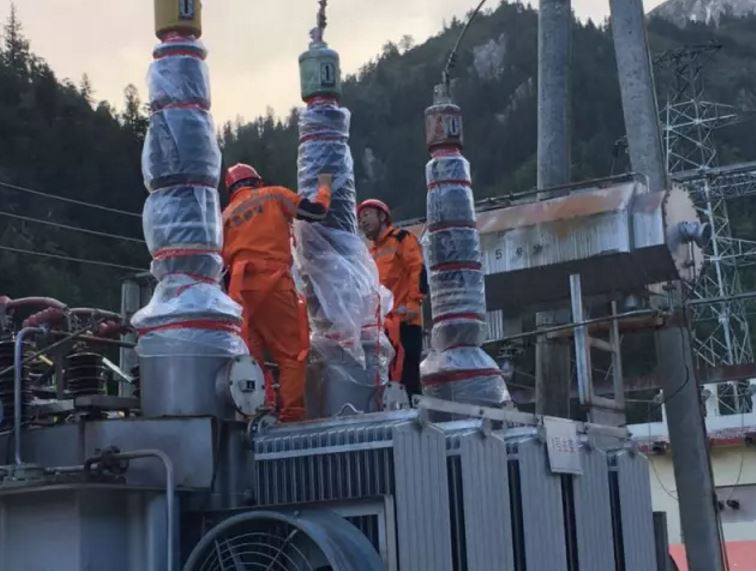

  余震仍在继续,四面山体上不断传来石块垮落的噼啪声,山体垮塌形成的烟尘久久不散。110千伏九寨沟变电站内,国家电网应急救援队员正在忙碌地吊装临时主变压器……“起吊!向左!”尽管余震不断,阿坝供电公司和驰援的绵阳供电公司抢修人员,仍紧张有序地开始了主变吊装工作。

  临时主变吊装就位后,试验人员开始对35千伏主变压器进行各项高压试验,接入35千伏、10千伏高压室……随着现场总指挥任务表上画勾的项目越来越多,最终送电的目标越来越近。

  17时45分,35千伏南黄线355开关合闸!18时15分,35千伏黄龙变电站三条10千伏出线全部恢复送电,黄龙景区及1900余户居民全部恢复用电!

  8月10日晚,110千伏九寨沟变电站进入抢修攻坚战阶段

  时间一分一秒向前推进,受损线路、设备只剩下九寨沟变电站的主变尚未送电。夜幕降临,山间的气温降至5摄氏度左右,110千伏九寨沟变电站内一片忙碌,拆除受损间隔、开展耐压试验、安装新变压器……100余名抢修人员分工明确,干劲十足,全力投入主变恢复送电工作中。

  为服务区接线供电,为灾区群众提供可靠电源

  110千伏九寨沟变电站恢复送电,国家电网受灾线路和变电站抢修复电工作取得决定性胜利。下一步,国网四川电力将根据救灾指挥部的统一安排,全力支援地方供电企业受灾电力设施的抢修,为受灾地区居民集中安置点架设供电线路。
