华龙一号海外首堆压力容器吊装成功 预引入施工法得到完全验证
2017-10-12 | 编辑:中机教育网 | 来源:中国核工业集团公司 | 浏览量:
当地时间9月30日,采用预引入施工法建设的华龙一号海外首堆——巴基斯坦卡拉奇核电工程2号机组压力容器吊装成功。从9月10日开始,21天内4台主设备全部成功就位,标志着主设备预引入施工方法得到了完全验证,这为华龙一号海外首堆工程早日建成奠定了良好基础,也为华龙一号及后续其它同类电站建设提供了有益的借鉴。
预引入施工法,即在核岛穹顶吊装前引入压力容器和3台蒸汽发生器等重大设备。这种施工方法,在同类核电站中尚属首次,改变了主设备安装必须完成穹顶吊装,龙门架吊车和环型吊车必须可用的施工逻辑,让主系统施工从传统的关键路径变为非关键路径,大幅提高工作效率,节约工期,也有利于进一步保证施工人员和主设备本身的安全性。

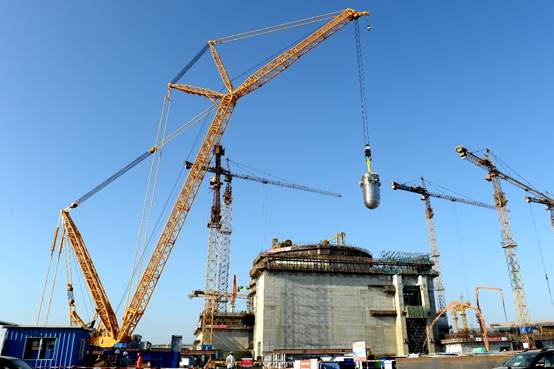

当天12时16分,卡拉奇2号核电机组压力容器在地面完成翻转竖立、拆除抱环、提升等一系列动作,最终于17时48分吊装成功,中原公司通过不断优化项目管理模式,创新工程管理方式,使整个过程平稳流畅、安全可控。
据了解,华龙一号压力容器由中核集团中国核动力院自主研发设计,是我国首批实现国产化、具有完全自主知识产权三代核电反应堆压力容器,意味着我国核电设备设计、制造技术水平已步入世界前列。
上一篇 上一篇:我国自主研发的解放牌智能卡车成功完成高速公路测试
下一篇 下一篇:行波堆中美合资公司成立 开启中美两国核能合作新篇章
