河北兴泰发电公司建设节能环保绿色电厂

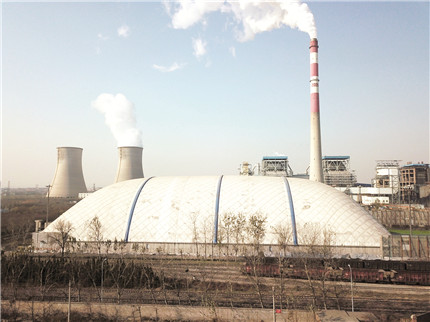

  12月4日,河北兴泰发电公司1#、2#煤场封闭工程最后一块屋面铝板安装完成,标志着该公司煤场封闭主体工程顺利竣工。
  河北兴泰发电公司1#、2#煤场封闭工程自2017年8月3日打下第一根桩基到主体封闭竣工,共历时4个多月。工程基础为预制砼方桩及桩承台基础,钢网架结构,设计南北轴线长231米,东西轴线长94.86米,高31米,建筑面积21913平方米,项目投资7400万元,为目前河北省内竣工投产最大跨度的煤场封闭项目。
  该工程是在煤场煤位高库存、时刻保证发电生产用煤的前提下施工,要做到保生产和保施工两不误,交叉作业频繁,给施工单位和电厂燃料部生产组织和管理带来极大难度。施工过程中,兴泰发电公司结合现场生产实际,克服各种不利条件,互相配合,加强协调,始终以安全为重,按节点认真完成工程每一个阶段,保证了主体工程如期竣工。
  据河北兴泰发电公司高层介绍,1#、2#煤场封闭主体工程竣工后,可实现存煤20万吨、满足2台机组燃煤需求。该工程不仅每年可有效减少900余吨燃煤损失,同时还能彻底消除燃煤粉尘外溢对周边环境的影响,是该公司积极响应国家节能减排号召,主动履行社会责任,加大环保设施投入,建设节能、环保、和谐、绿色电厂的具体体现。
