中国企业总承包工程获取土耳其最终完工证书

2018-09-06 | 编辑:中机教育网 | 来源:中国工业新闻网 | 浏览量:

        9月3日,中国工业报记者在哈电集团哈尔滨电气国际工程有限责任公司获悉,由哈电集团主机制造,哈电国际总承包的“一带一路”精品电站工程——土耳其泽塔斯三期2×660MW超临界火电项目完美收官,获得业主EREN能源公司正式签发的最终完工证书(FAC)。该证书生效日期为2018年8月31日。

  据介绍,泽塔斯三期项目是国家“一带一路”倡议中,中国工程总承包企业在欧洲市场的首个重大项目,也是哈电国际成功迈入土耳其火电高端市场的首个项目。该项目于2013年1月23日签订总承包合同,2014年1月正式生效开工建设,采用哈电集团制造的660MW超临界火电机组,同步建设湿法烟气脱硫装置和SCR脱硝装置,除尘采用电袋除尘器,凝汽器采用海水直接冷却的开式循环冷却方式。该项目于2016年6月实现首台机组并网发电,9月收到2台机组TOC证书,2017年1月收到业主签发的PAC证书,建设周期创造了土耳其2台600MW等级机组最短建设纪录。

  泽塔斯三期电厂的建成,极大地缓解了当地用电紧缺的现状。该项目从并网到质保期结束,4号机发电量为9219247MWH,约92.2亿度;5号机发电量为9333483MWH,约93亿度。2018年5月2日,该项目在土耳其伊斯坦布尔第24届国际能源环境展会上,获得了土耳其最佳火电项目奖。该奖项获得为哈电国际深耕土耳其市场打下了坚实基础。

  企业相关领导表示,“共建一带一路,打造海外精品”是哈电国际开拓国际市场的立足点。泽塔斯三期项目胜利完工,为国家“一带一路”倡议深入推进献上了一份厚礼。哈电国际将在“一带一路”倡议的引领下,建设更多的精品工程,用“哈电速度”创造“中国奇迹”,用“哈电制造”擦亮“中国名片”。

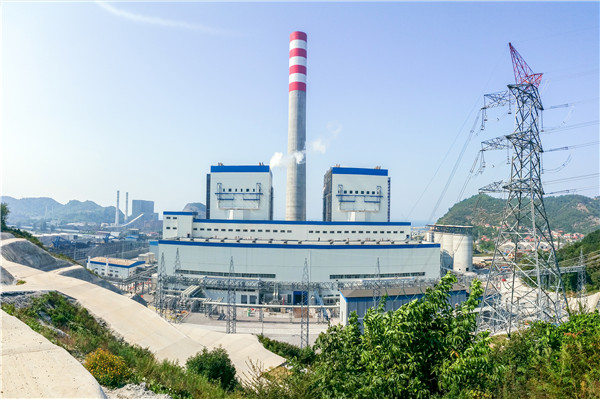

  图为土耳其EREN泽塔斯三期2×660MW超临界火电项目
